—我校圆满完成五栋学生公寓卫生间改造工程
为持续改善学生住宿条件,优化校园育人环境,切实回应学生急难愁盼问题,学校抢抓暑期学生离校、施工干扰少的黄金窗口期,集中力量攻坚推进学生公寓卫生间提质改造项目。历时28天圆满完成五栋学生公寓卫生间专项改造任务,以高质量民生实事为新学期办学保障夯实坚实基础。
学生公寓卫生间是保障学生日常生活的重要基础设施,随着使用年限增长,部分公寓卫生间出现设备老化、排水不畅、墙面破损、环境不佳等问题,一定程度影响学生住宿体验与生活品质。为真正把实事办好、把好事办实,学校党政高度重视、统筹部署,安排专项改造经费,明确暑期完工、新学期投用的工作目标,着力打造干净整洁、舒适宜居的育人居住环境。

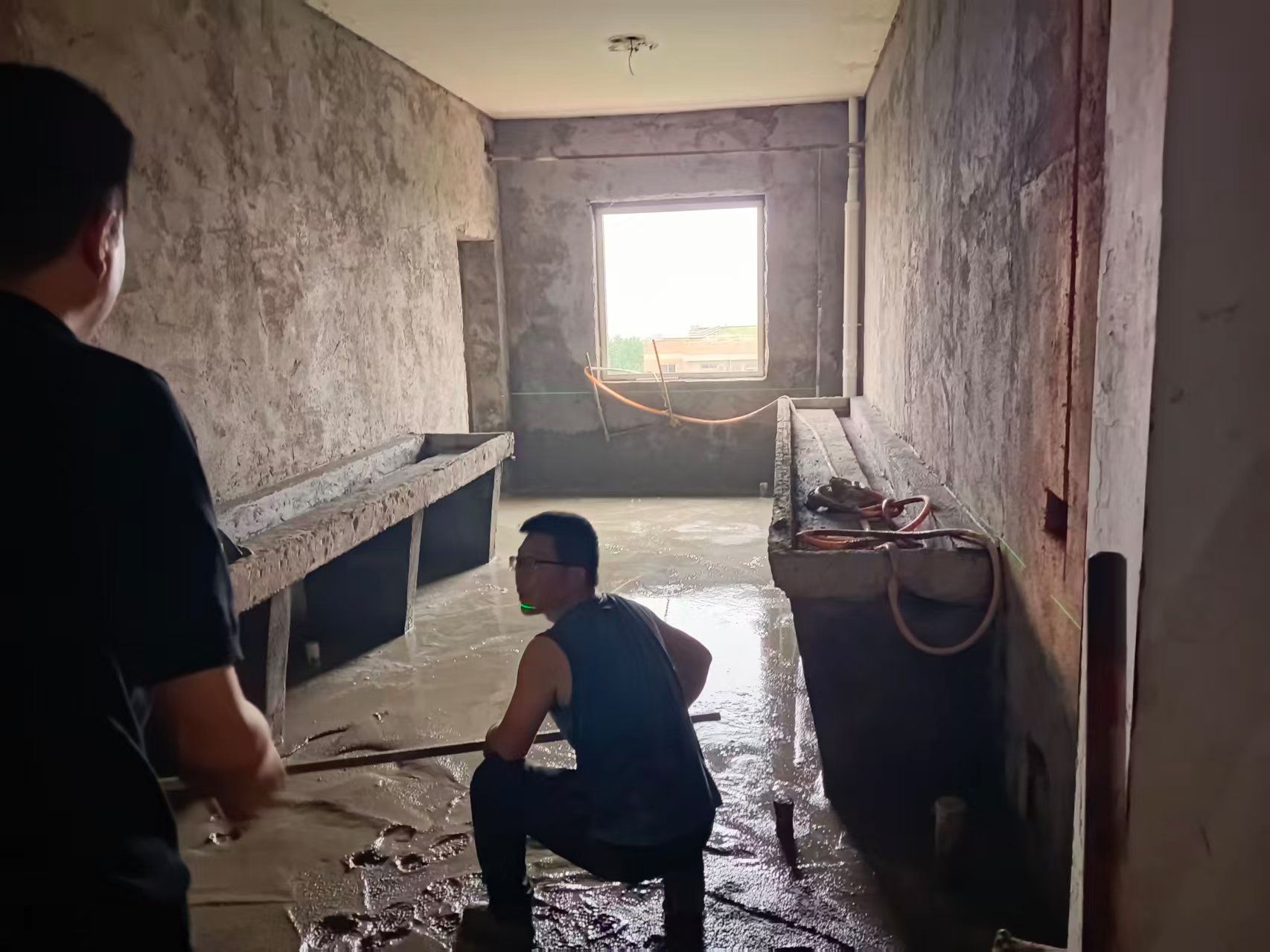

本次改造涉及5栋公寓同步开工,涵盖拆旧、防水、贴砖、洁具安装等多道工序,常规工期需45天以上,时间紧、任务重、压力大。为最大限度压缩工期、保质保量完成改造任务,后勤管理处(集团)第一时间成立专项工作专班,细化施工方案,倒排工期节点、实行挂图作战,施工团队两班倒作业,管理人员驻场值守,材料提前备货、工序穿插进行,有效提升整体施工效率。面对暑期持续高温、突发降雨等不利天气影响,项目组及时启动应急预案,搭设防雨棚、调整作业时段,确保“雨天不停工、高温不减速”,全力保障项目建设连续推进、进度不滞后。

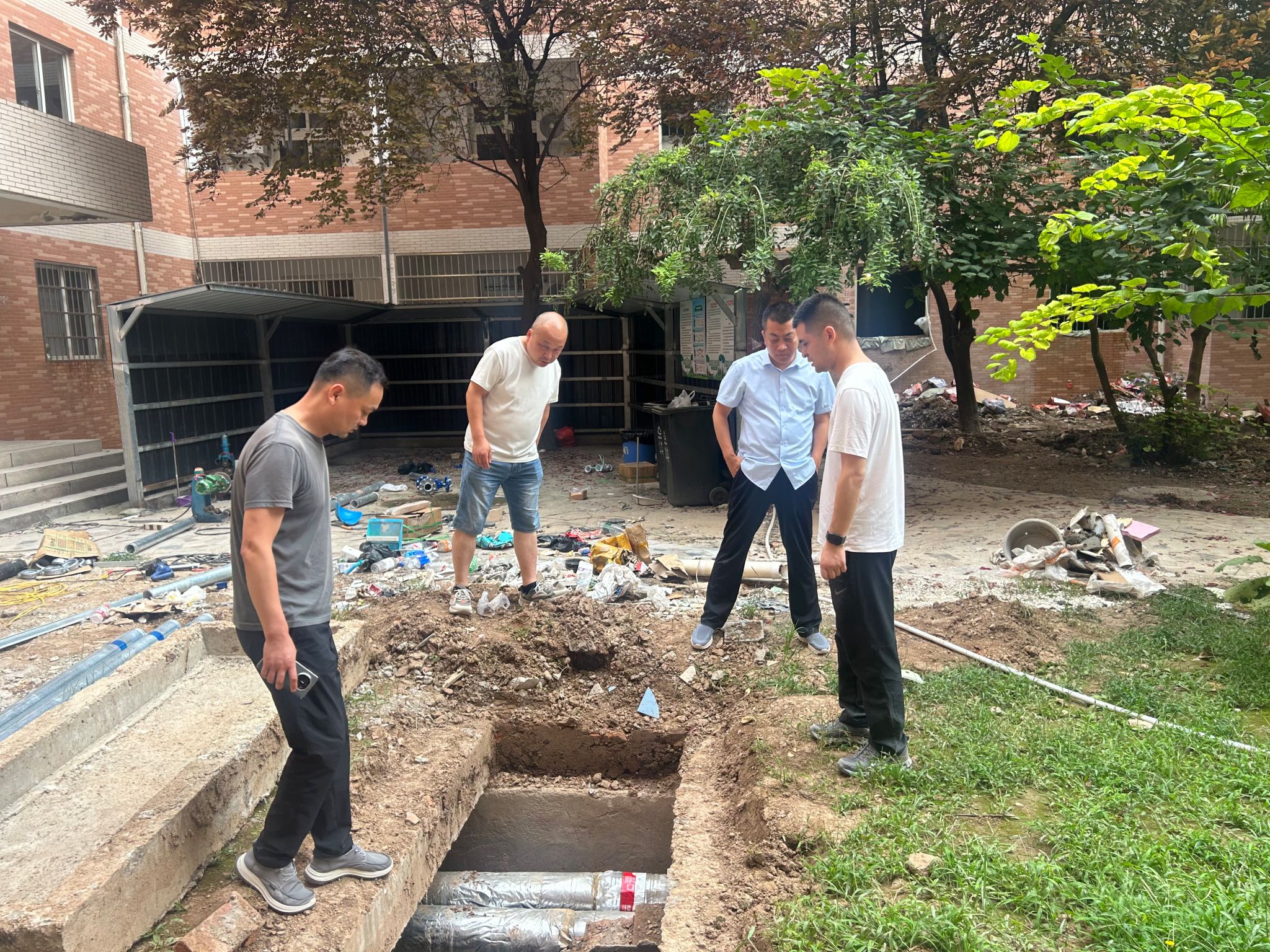

施工期间,分管校领导多次深入施工现场督导调度,紧盯施工质量、工程进度和安全生产,现场研判解决工序衔接、材料进场、细节整改等难点堵点问题,精准统筹推进项目落地见效。后勤管理处(集团)班子成员常态化现场巡查、靠前指挥,实地检查工程进度、施工质量和安全生产情况,多次召开现场调度会,及时协调解决各类问题。工程维修科干部职工全程驻场监管,严格把控材料进场、施工工艺、防水处理、设施安装等各个环节,严格落实文明施工、安全施工要求,全过程、全链条守住质量底线、安全红线。

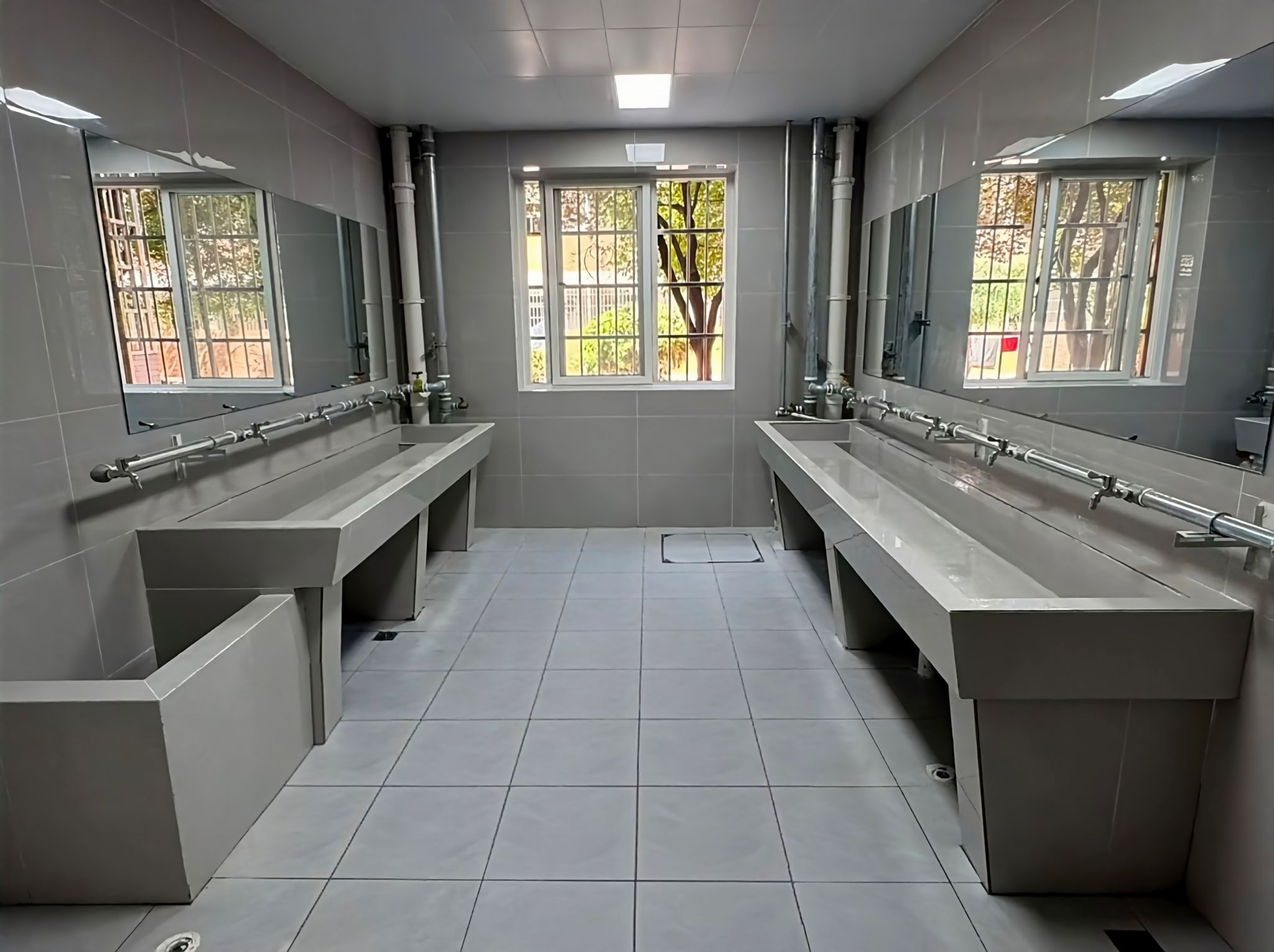

攻坚克难终见实效。本次改造彻底根治了老旧卫生间设施破损、排水不畅、环境脏乱等遗留问题。改造后的卫生间设施全新、墙面整洁、排水通畅、功能完善、整体通透,住宿硬件条件和人居环境实现全方位、系统性提升。
细微之处显担当,民生实事暖人心。此次暑期提质攻坚行动,充分展现了后勤队伍敢打硬仗、能打胜仗、务实担当的优良作风,是后勤立足师生需求、践行服务育人宗旨的生动体现。下一步,后勤管理处(集团)持续聚焦师生急难愁盼,深耕精细化管理、精准化服务保障,常态化推进校园基础设施提质升级,持续补短板、强弱项、提品质,不断提升师生获得感、幸福感、安全感,为学校高质量发展提供坚实可靠的后勤服务保障。
